Baustrom und Bauwasser: Kosten, Anträge und Zuständigkeiten erklärt

alt
Stellen Sie sich vor, Ihre Bagger stehen bereit, die Arbeiter sind eingeteilt, doch plötzlich gibt es einen Baustopp - nicht wegen fehlender Genehmigungen, sondern weil kein einziger Tropfen Wasser und kein Volt Strom auf dem Grundstück ist. Was wie ein Albtraum klingt, ist für viele Bauherren Realität, wenn die temporären Anschlüsse unterschätzt werden. Ohne eine funktionierende Versorgung können Sie weder Beton mischen noch Maschinen betreiben oder Sanitäranlagen installieren. Es ist einer der kritischsten Pfade in jedem Bauzeitplan.

Das Wichtigste auf einen Blick

  • Vorlaufzeit: Anträge sollten spätestens 2 bis 3 Monate vor Baubeginn gestellt werden.
  • Zuständigkeit: Der Bauherr beantragt, ein zertifizierter Fachbetrieb installiert.
  • Kosten: Baustrom ist meist günstiger als Generatoren; Bauwasser hat oft hohe Grundgebühren.
  • Risiko: Unvollständige Unterlagen verzögern den Prozess oft um mehrere Wochen.

Was genau sind Baustrom und Bauwasser?

Bevor die permanenten Hausanschlüsse gelegt werden, benötigen Sie eine temporäre Infrastruktur. Baustrom ist ein provisorischer Stromanschluss, der die Baustelle mit Energie versorgt. In Deutschland orientiert sich dies an der Niederspannungsanschlussverordnung (NAV). Für ein typisches Einfamilienhaus wird meist eine Leistung von etwa 32 kW bereitgestellt, während Gewerbeprojekte oft bis zu 63 kW benötigen. Parallel dazu sorgt der Bauwasseranschluss dafür, dass ausreichend Wasser für die Bauphase zur Verfügung steht. Hier greift die Trinkwasserverordnung (DVGW-Arbeitsblatt W 408). Ein Standardanschluss liefert in der Regel einen Mindestdruck von 3 bar und eine Leistung von mindestens 1,5 m³/h. Beide Anschlüsse sind rechtlich vorgeschrieben und dienen der Sicherheit sowie der Versorgungssicherheit auf der Baustelle. Ein professionell installierter Baustromverteiler und Wasserzähler auf einer Baustelle.

Wer ist wofür zuständig?

Ein häufiger Fehler ist die Annahme, dass der Bauunternehmer alles erledigt. Das stimmt nicht. Die Verantwortung ist klar getrennt:
  • Der Bauherr: Sie sind der Vertragspartner der Stadtwerke oder des Wasserversorgers. Sie müssen den Antrag stellen, die Gebühren bezahlen und die Dokumente einreichen.
  • Der Netzbetreiber / Versorger: Er prüft die Kapazitäten im Netz, genehmigt den Anschluss und stellt die Zähler bereit.

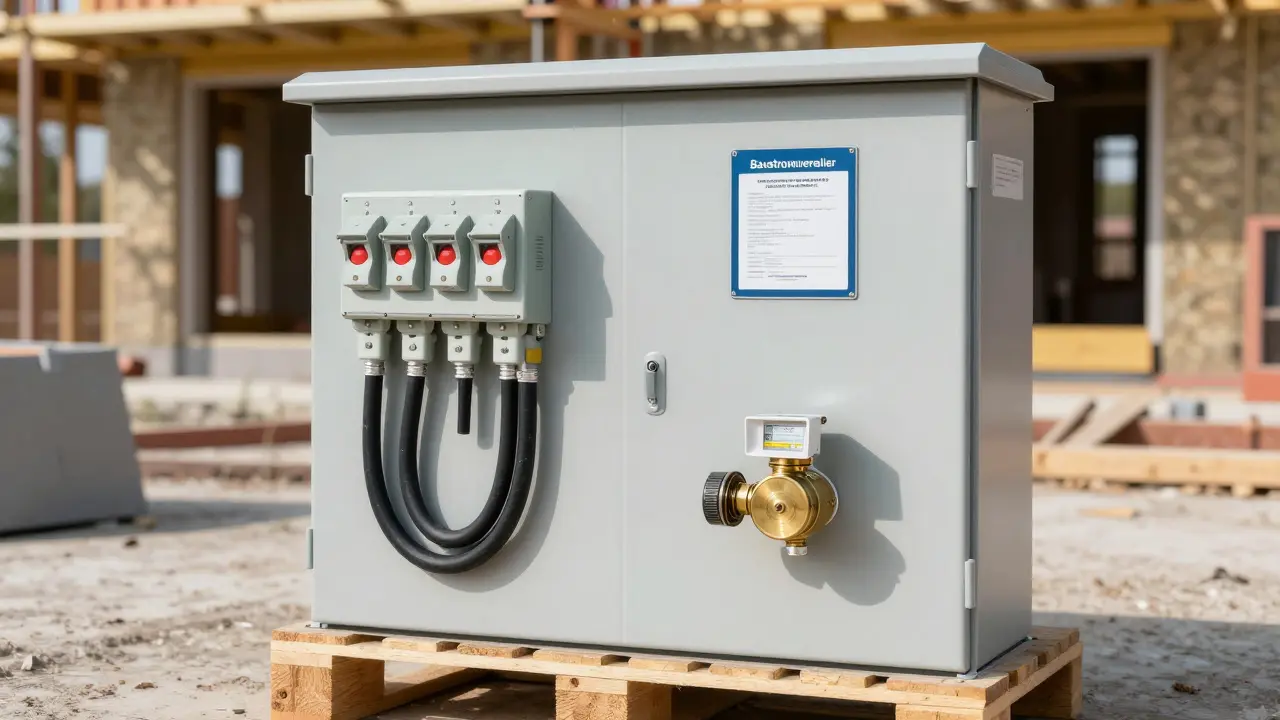

  • Der Fachinstallateur: Ein zugelassener Elektriker installiert den Baustromverteilerkasten (inklusive FI-Schutzschalter), und ein zertifizierter Installateur setzt den Bauwasseranschluss fachgerecht um.

Die Kostenfalle: Was müssen Sie einplanen?

Die Kosten für die Baustrom- und Wasserversorgung sind nicht einheitlich, da sie stark von der jeweiligen Kommune und der Grundstückslage abhängen. Dennoch lassen sich Richtwerte festlegen. Beim Baustrom setzen sich die Kosten aus den tatsächlichen Stromgebühren und der Miete für den Stromverteilerkasten zusammen. Die Mietgebühren liegen oft zwischen 50 und 150 Euro pro Monat. Im Vergleich zu einem Dieselgenerator, der bei einer 12-monatigen Nutzung schnell 3.500 bis 5.000 Euro kosten kann, ist der offizielle Anschluss mit geschätzten 600 bis 1.800 Euro deutlich wirtschaftlicher. Beim Bauwasser ist die Struktur komplexer. Hier gibt es oft einen Baukostenzuschuss (BKZ), der je nach Region mindestens 1.225 Euro netto betragen kann. Die Abrechnung erfolgt entweder über einen Zähler (mengenbasiert) oder pauschal. Vorsicht: Pauschalabrechnungen sind bei kleinen Projekten oft bis zu 30 % teurer als die tatsächliche Verbrauchsabrechnung.
Kostenvergleich und technische Daten der Anschlüsse
Merkmal Baustrom (EFH) Bauwasser (Standard)
Typische Leistung 32 kW > 1,5 m³/h
Wichtige Komponente FI-Schutzschalter / Zähler Wasserzähler / Druckreduzierer
Laufende Kosten Miete (50-150 €/Monat) + Verbrauch Grundgebühr/BKZ + Verbrauch
Alternative Generator (teurer, laut) Nachbar (oft rechtlich verboten)
Digitale Darstellung eines Bauplans mit Smart-Metering-Symbolen für Strom und Wasser.

Schritt-für-Schritt: So beantragen Sie die Anschlüsse

Damit Ihr Projekt nicht schon vor dem ersten Spatenstich ins Stocken gerät, folgen Sie diesem Ablauf. Planen Sie eine Bearbeitungszeit von 4 bis 6 Wochen ein, wobei unvollständige Unterlagen diesen Zeitraum oft um zwei Wochen verlängern.
  1. Voraussetzungen prüfen: Stellen Sie sicher, dass die Baugenehmigung vorliegt. Viele Versorger verlangen diesen Nachweis zwingend.
  2. Anträge stellen: Kontaktieren Sie Ihre lokalen Stadtwerke oder den Netzbetreiber. Viele Anbieter haben mittlerweile digitale Antragsassistenten, die den Prozess beschleunigen.
  3. Unterlagen einreichen:
    • Für Strom: Vollständiger Name, Adresse des Baugebiets/Flurstücks, gewünschte Leistung in kW und ein detaillierter Lageplan für den Stromverteiler.
    • Für Wasser: Grundbuchauszug (als Eigentumsnachweis), Grundrissplan (Maßstab 1:1000) mit Zählerstandort sowie die Zulassung des beauftragten Installateurs.
  4. Fachbetrieb beauftragen: Sobald die Genehmigung vorliegt, beauftragen Sie Ihren Elektriker und Installateur mit dem physischen Anschluss.
  5. Abnahme und Nutzung: Nach der Installation erfolgt die Freischaltung durch den Versorger.

Häufige Fehler und wie Sie sie vermeiden

Die Erfahrung zeigt, dass kleine Fehler zu massiven Verzögerungen führen. Laut Branchenberichten sind unvollständige Lagepläne für etwa 42 % aller Probleme verantwortlich. Wenn der Netzbetreiber nicht genau weiß, wo der Kasten stehen soll, bleibt der Antrag liegen. Ein weiteres Risiko ist die falsche Leistungsangabe. Wer zu wenig Leistung beantragt, riskiert, dass die Sicherungen bei gleichzeitigem Betrieb von Betonmischern und Sägen ständig herausspringen. Wer zu viel beantragt, zahlt unnötige Grundgebühren. Ein ganz kritischer Punkt ist der Bezug von Wasser über den Nachbarn. Das klingt nach einer pragmatischen Lösung, ist aber in vielen kommunalen Wasserversorgungssatzungen ausdrücklich verboten. Ohne Genehmigung des Versorgers riskieren Sie hohe Bußgelder, da die Wasserbehörden ein Interesse an der präzisen Erfassung des Verbrauchs und der Hygiene (Vermeidung von Rückflüssen ins Netz) haben. Ausblick: Digitalisierung und Smart Metering

Ausblick: Digitalisierung und Smart Metering

Die Branche verändert sich. Während man früher Wochen auf Postantworten wartete, reduzieren digitale Antragsformulare heute die Bearbeitungszeit um bis zu 30 %. Ein spannender Trend ist das Smart Metering. Einige große Versorger testen bereits digitale Zähler für Baustrom, die Echtzeitverbrauchsdaten an den Bauherrn senden. So behalten Sie die Kosten im Griff und erkennen sofort, wenn auf der Baustelle Strom verschwendet wird. Allerdings gibt es eine Kehrseite: Der Fachkräftemangel. Die Zahl der zertifizierten Installateure für Bauwasseranschlüsse ist in den letzten Jahren gesunken. Das bedeutet für Sie: Beantragen Sie nicht nur den Anschluss rechtzeitig, sondern buchen Sie auch den Handwerker für die Installation frühzeitig ein.

Kann ich Baustrom auch über einen Generator lösen?

Ja, das ist technisch möglich. Es ist jedoch meist deutlich teurer (bis zu 5.000 Euro im Jahr durch Treibstoff und Miete) und lärmintensiver. Ein offizieller Anschluss ist sicherer, zuverlässiger und auf lange Sicht günstiger.

Darf ich Bauwasser einfach beim Nachbarn abzapfen?

Das ist rechtlich riskant. Die meisten Kommunen verbieten dies in ihren Satzungen. Es ist zwingend eine Genehmigung des Wasserversorgers erforderlich, um rechtliche Konsequenzen und Bußgelder zu vermeiden.

Wie lange dauert die Beantragung im Durchschnitt?

Rechnen Sie mit einer Bearbeitungszeit von 4 bis 6 Wochen. Um absolut sicherzugehen und Baustopps zu vermeiden, empfehlen Experten, die Anträge bereits 2 bis 3 Monate vor dem geplanten Baubeginn zu stellen.

Was passiert, wenn ich die falsche Leistung für den Baustrom beantrage?

Bei zu geringer Leistung lösen die Sicherungen häufig aus, was den Baufortschritt massiv behindert. Eine nachträgliche Erhöhung der Leistung kann mit zusätzlichen Gebühren und Wartezeiten verbunden sein.

Welche Unterlagen sind für den Bauwasseranschluss zwingend?

Sie benötigen in der Regel einen Grundbuchauszug als Eigentumsnachweis, einen Grundrissplan im Maßstab 1:1000 mit markiertem Zählerstandort sowie den Nachweis über die Zulassung des beauftragten Installateurs.

Nächste Schritte und Fehlerbehebung

Wenn Sie gerade erst mit der Planung beginnen, prüfen Sie als ersten Schritt die Website Ihrer lokalen Stadtwerke. Suchen Sie nach einem „Digitalen Antragsassistenten“ - das spart Ihnen Stunden an Zeit und verhindert das Einreichen unvollständiger Formulare. Sollten Sie feststellen, dass Ihr Antrag hakt: Rufen Sie nicht nur beim Kundenservice an, sondern lassen Sie Ihren Elektriker oder Installateur Kontakt aufnehmen. Diese Fachleute sprechen die „Sprache“ der Netzbetreiber und können technische Unstimmigkeiten in Lageplänen oft schneller klären als ein Laie. Für diejenigen, die ein größeres Gewerbeobjekt planen: Prüfen Sie genau, ob 32 kW ausreichen. Bei schweren Maschinen oder großen Betonmischern ist die Aufstockung auf 63 kW oft notwendig, um teure Stillstandzeiten zu vermeiden.
